涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

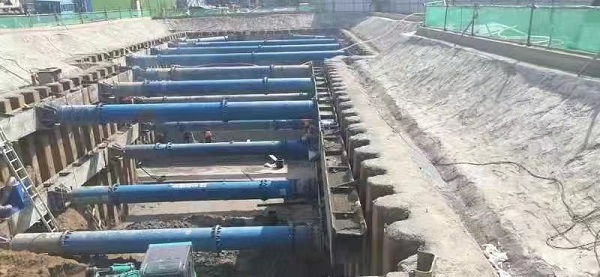

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直径609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。
施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。
1月28日,涿州市气象预报台连继发布信息大狂风暴雨预警系统。基坑是与会工作人士防汛本职工作的重要,大型施工单位提前较长的时间来准确的预警出地震的发生构建,积极态度对于,在基坑身边堆置沙袋,抗震 加固挡水沿,在低凹地段設置充分的抽水泵电机,使地面水能当即的排出去,避免造成基坑被水净泡。大狂风暴雨来战时,安全管理工作人士固守岗位上,进一步提高对重要连接和室外排水的设施设备的查,狠抓室外排水的畅顺,一经发现灾情,当即的按排工作人士抢险救灾。仍然方案给力、应急方案改进,闸门启闭机深基坑如果没有造成塌方、积液現象,坡面稳定性,建立了吉林省四建很好的企业的艺术形象。强降水结束了,但梅雨季施工作业会存有的风险隐患仍会会存有。下一个步骤,业务部将不断不断加强对现场报道及深基坑的检修,及时的填写防汛油料,进一步升降对待各方面火情的能力素质。(六分平台)
